2、每層的澆筑的厚度不超過450mm(380*1.25=475mm≈450mm)
3、如果分層澆筑,上層混凝土振搗要在下層混凝土初凝之前(兩層澆筑時間間隔不超過3小時)進行,并要求振搗棒插入下層混凝土5cm以保證上下層混凝土結合緊密。

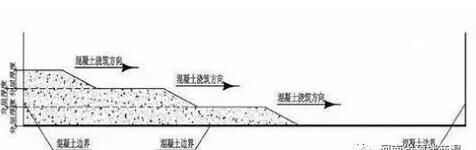

分層下料、分層振搗的方法分層下料、分層振搗的方法
4、振搗插點布置可以是行列式,也可交錯式,一般每點振搗20~30s,到混凝土不再顯著下沉,不再出現氣泡,表面泛出灰漿為準。插點間距不大于1.5倍的振動棒作用半徑,即500mm(380*1.5=570mm約等于500mm)。
5、板澆筑宜采用“趕漿法”,即由一端起先澆梁,當達到承臺底位置時再與承臺的混凝土一起澆筑。

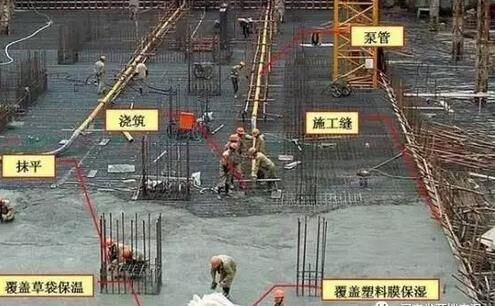

6、大體積泵送混凝土經振搗后表面水泥漿較厚,容易引起表面裂縫。首先,要求在振搗最上一層混凝土時,控制振搗時間,注意避免表層產生太厚的浮漿層;在澆搗后,必須及時用2m 長括尺,將多余浮漿層刮除,按照標高控制點,將混凝土表面括拍平整。有凹坑的部位必須用混凝土填平,在混凝土收漿接近初凝時,混凝土面進行二次抹光,用木蟹全面仔細打抹兩遍,既要確?;炷恋钠秸?,又要把其初期表面的收縮脫水細縫閉合,在混凝土收漿凝固施工期間,除了具體施工人員外,不得在未干硬的混凝土面上隨意行走,收漿工作完成的面必須同步及時覆蓋薄膜。

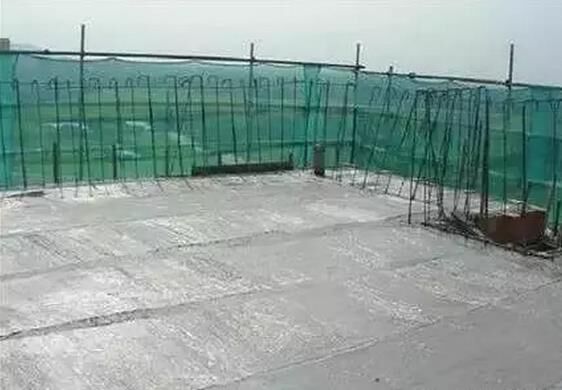

7、做好砼的保溫養護工作。如采用薄膜覆蓋法:混凝土在澆筑完畢后的12h 以內,加蓋覆蓋物并灑水保濕養護,養護覆蓋采用二層薄膜加二層草袋的方式,現場另備1 層塑料薄膜,1 層草包以做保溫保濕備用材料。要求薄膜的搭接不得小于150mm ,保溫草包的搭接不小于100mm。墻柱插筋之間狹小空間必須特別注意保溫措施,可用條形薄膜加以覆蓋后,再加蓋保溫草包,確保墻柱插筋薄弱環節處的保溫工作。
8、混凝土澆筑應連續進行,在澆筑混凝土時應在現場進行混凝土坍落度檢查,并作好記錄。操作過程中,應盡量避免碰撞鋼筋、預埋件等。
【推薦】
【新聞】亮相韓國,徐工高空作業平臺韓
【新聞】“2017年公路養護技術研討會”
【資訊】發改委確定第二批PPP項目典型
