【分析】加氣混凝土砌塊施工要點
加氣混凝土砌塊施工要點
來源:砼商網 作者:砼商網編輯部 發布日期:Sep 9, 2017 閱讀次數:3126 收藏 打印

一、砌筑工藝流程

1、砌筑階段:砌筑樣板間驗收完畢,方可進行大面積砌體砌筑。

2、加氣砼砌塊砌筑工藝流程:

清理基層→排列砌塊→定位放線→立皮數桿→后置拉結鋼筋→墻根坎臺施工→選砌塊→澆水濕潤→滿鋪砂漿→擺砌塊→安裝或澆注門窗過梁→澆注砼構造柱、圈梁 →砌筑頂磚

二、主要工序控制

1、施工放線

( 1 )設置基準控制線:

主體施工階段彈放砌體墻控制線或輔助控制線,且在結構施工、砌體施工、抹灰施工階段時,同一工程部位均須利用同一條控制線,避免因控制線彈放誤差引起施工誤差。

( 2 ) 設置砌筑控制線:

1)由基準控制線,引出砌筑軸線、邊線。

2)在砌筑前需根據實際情況向施工工人交底,明確煙道、風道、管井尺寸,廚衛開間等準確尺寸。

2、繪制砌塊排列圖,立皮數桿

( 1 ) 砌筑前應根據下列因素進行砌塊排列設計,繪制砌塊排列圖:

1)砌塊尺寸、灰縫厚度、頂部空隙和墻根部坎臺高度。

2)盡可能采用主規格砌塊,減少配套砌塊的種類和數量。

3)按門、窗、過梁、暗線、暗管、線盒等的要求,在排列圖上標明主規格砌塊、 配套砌塊以及預埋件等位置。

4)標明灰縫中應設置拉結鋼筋的部位。

5)標明預留洞和預埋件的位置。

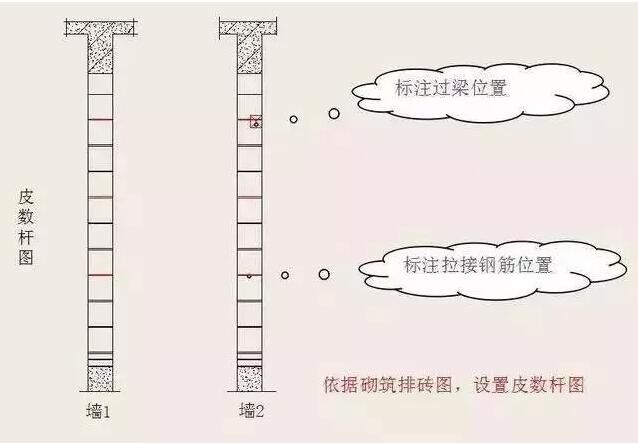

( 2 )施工時在墻體轉角處立好皮數桿或利用混凝土墻柱做皮數桿,桿上標明塊層、灰縫、窗臺板、門窗洞口、過梁、圈梁、預制件等的高度及位置,并應隨時檢查其準確性。

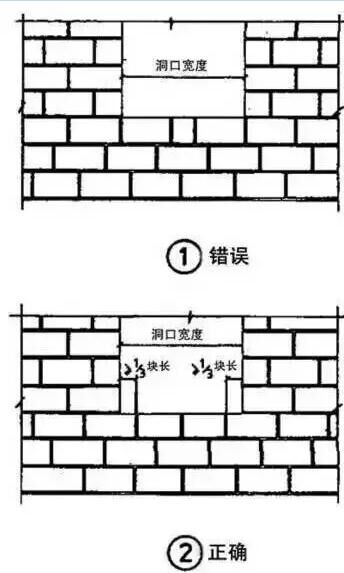

( 3 )砌塊排列:要求整齊且有規律性,避免通縫,砌塊排列應上下錯縫,搭接長度不宜小于被搭接砌塊長度1/3。

3、砌筑施工技術要領

1)現澆混凝土結構的填充墻應在主體結構澆筑完成28d后開始砌筑,防止產生混凝土結構收縮裂縫。

2)砌筑前砌塊應噴水處理:加氣混凝土砌塊砌筑時,砌塊含水率宜< 15%,如砌塊干燥,砌筑前向砌筑面適量澆水。砌筑時禁止用水管對著砌塊淋水,宜用小勺澆水或噴淋,澆水量控制控制方法:A,砌塊滲水深度小于8mm;B,手摸有潤澤感。采用專用砌筑砂漿時,砌體表面可不用噴水處理。

3)砌體底部處理:在砌塊墻底部應用小塊實心砌塊砌筑(水泥磚)或C20細石混凝土腳坎(廚衛), 其高度宜不小于200mm。

4)不同干密度和強度等級的加氣混凝土不應混砌。加氣混凝土砌塊也不得與其他磚、砌 塊混砌。但在墻底、墻頂局部采用小塊實心磚砌筑不視為混砌。

5)砌體灰縫要求:內外墻體灰縫應雙面勾縫,縫深4-5mm;灰縫應橫平豎直,砂漿飽滿。水平灰縫厚度為8-12mm ,最大不得大于15mm。

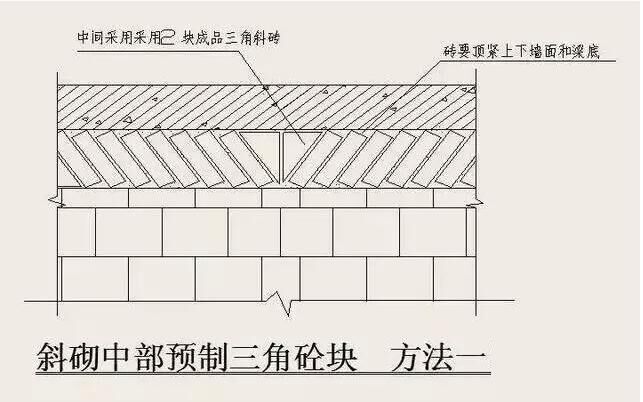

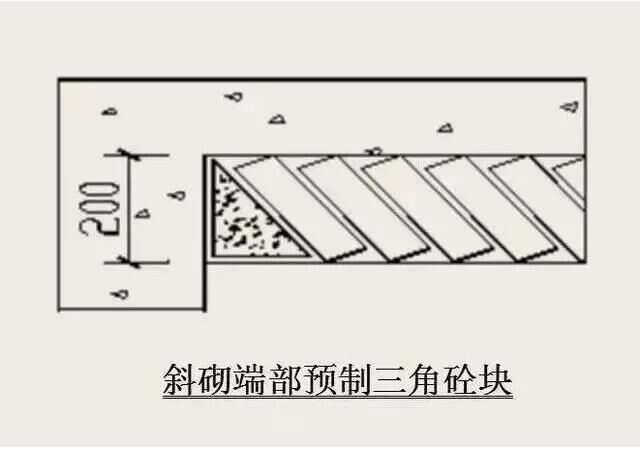

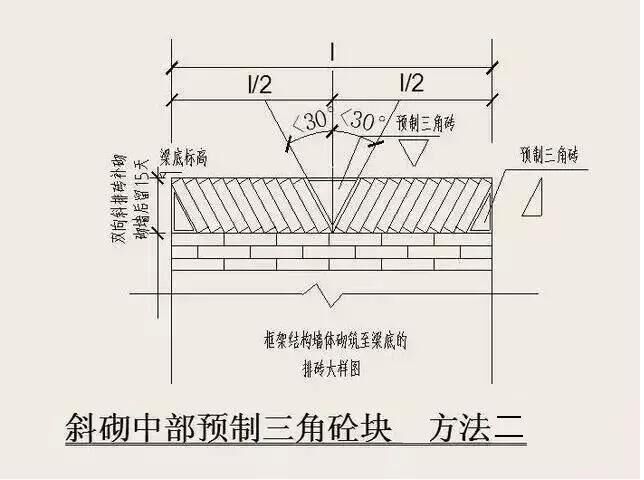

6)砌體頂部斜頂磚要求:砌到接近上層梁、板底約200mm,浮磚壓頂待下部砌體沉縮。在抹灰前(間 隔時間不少于14天),宜用實心磚斜砌擠緊,磚傾斜度為60度左右,砂漿應飽滿,如圖所示:

7)門窗洞口過梁設置要求:墻體門窗洞口及施工洞口上部均應設過梁,每邊支撐長度不小于300mm。

7)墻體拉結鋼筋設置要求:砌塊墻與承重墻或柱交接處,應在承重墻或柱的水平灰縫內預埋拉結鋼筋,拉結鋼筋沿墻或柱高每600mm左右(與砌塊模數相同)設一道,每道為2根直徑6mm的鋼筋(帶彎鉤),拉結鋼筋通長設置,在砌筑砌塊時,將拉結鋼筋伸出部分埋置于砌塊墻的水平灰縫中。拉結筋采取預埋方式設置,砌筑前需檢查拉結鋼筋數量及位置,對于不準確或缺漏的拉結鋼筋,建議按照實際排磚位置鉆孔(深度100mm以上),孔洞需清理干凈后灌環氧樹脂膠進行植筋,后植的拉結鋼筋需牢固。

8)切鋸砌塊應使用專用工具(鋸),不得用斧或瓦刀任意砍劈。

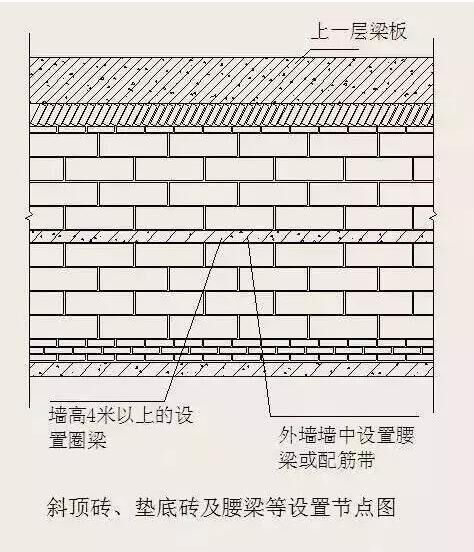

9)每天砌筑高度要求:加氣混凝土砌塊墻每天砌筑高度不宜超過1.5m或一步腳手架高度內。但在停砌后最高一皮磚因其自重太輕而容易造成與砂漿的膠結不充分而產生裂縫,應在停砌時最高一皮磚上以一皮浮磚壓頂,第二天繼續砌筑時再將其取走。

10)設計無規定時,不得有集中荷載直接作用在加氣混凝土墻上,否則,應設置梁墊或采取其他措施?,F(xiàn)澆混凝土養護澆水時,不能長時間流淌,避免發生砌體浸泡現象。

11)墻體的洞口下邊角處不得有砌筑豎縫。

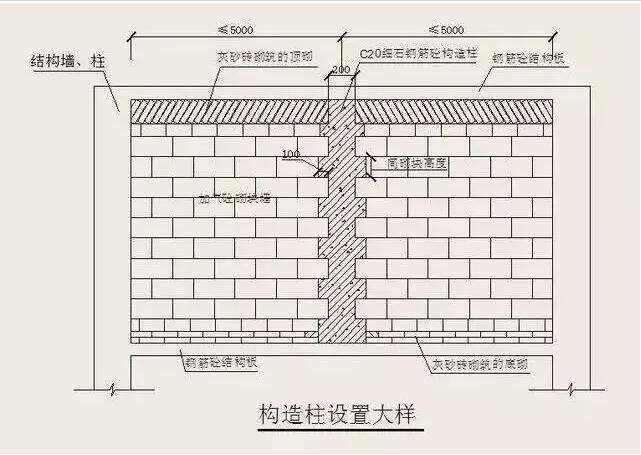

13)構造柱做法:

寬度大于2m的洞口的兩側、長度超過2.5m的獨立墻體的端部;砌塊墻體的長度超過5m時,應設鋼筋混凝土構造柱。

鋼筋混凝土構造柱的設置、截面尺寸、配筋應符合設計要求,并與樓層圈梁或基礎梁錨固

構造柱的截面尺寸不應小于(墻厚×200mm),混凝土強度等級不應低于C20。

馬牙槎應符合設計要求;無設計時,按以下做法:馬牙槎高度不宜超過 300mm,馬牙槎凹凸尺寸不宜小于60mm ,自底向上,先退后進。

沿墻高每隔600mm設2?6水平鋼筋,每邊伸入墻內不宜小于1m。

對加氣混凝土砌塊墻體,構造柱與墻體連接處的砌體宜砌平,并采用拉結筋與砌體連接。

采用對拉螺栓固定模板,螺栓應從構造柱內部穿過,不得在砌塊上鑿孔。不得采用穿鐵絲的方式固定模板。

14)外墻門窗洞口構造

外門窗洞口(包括臨時施工洞口),應設置鋼筋混凝土過梁,過梁的截面尺寸、配筋、支座長度應根據洞口寬度按設計要求采用。當采用預制鋼筋混凝土過梁時,支座處砌體頂部應找平,安裝時應坐砌砂漿。洞口過梁搭接長度不小于250mm。

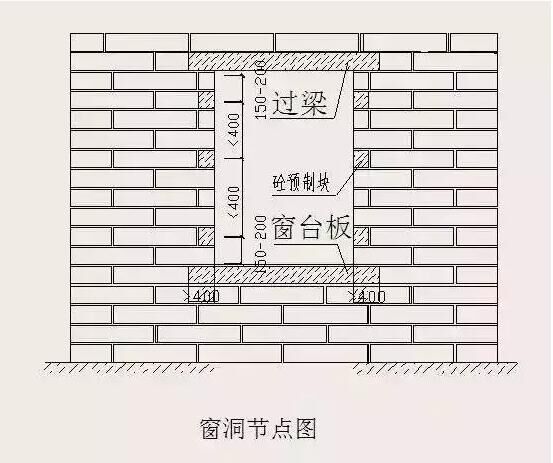

當外墻為砌體時,須在外門窗洞兩側預埋C20混凝土塊(有混凝土企口情況除外),以便固定窗框(或副框)?;炷翂K寬度同墻厚,高度應與砌塊同高或砌塊高度的1/2且不小于100mm,長度不小于200mm,最上部(或最下部)的混凝土塊中心距洞口上下邊的距離為150~200mm,其余部位的中心距不大于400mm,且均勻分布。嚴禁采用預埋木磚固定門窗。

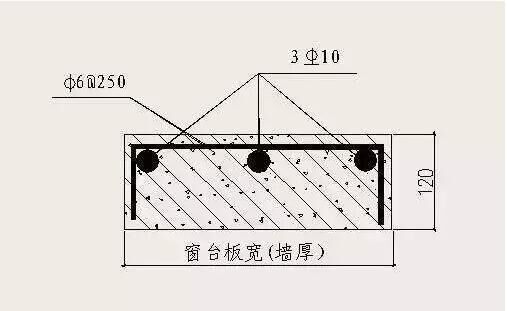

對于砌體墻,外窗洞下口必須澆筑寬與墻厚相同、高度不小于120mm、長度每邊伸入墻內不少于400mm(不足400mm時通長設置)的混凝土窗臺板(針對窗臺下砌體八字縫措施),已設鋼筋混凝土凸窗套或窗臺板者除外。窗臺板為C20混凝土,內配3Φ10主筋和φ6@250U型分布筋。

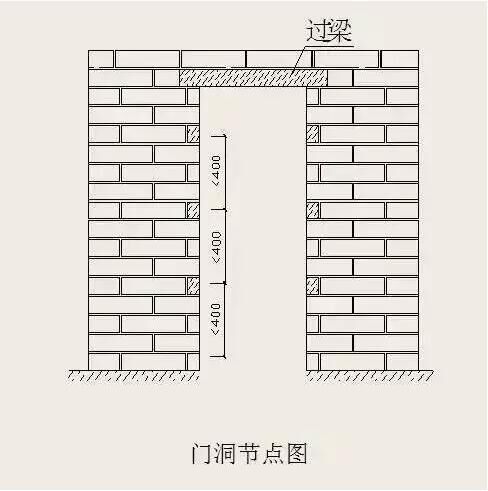

15)內墻門洞口構造

門窗洞口應設置鋼筋混凝土過梁,過梁的截面尺寸、配筋、支座長度應根據洞口寬度按設計要求采用。當采用預制鋼筋混凝土過梁時,支座處砌體頂部應找平,安裝時應坐砌砂漿。洞口過梁錨固長度不小于250mm。

當洞口的寬度大于或等于2m時洞口兩側應設置鋼筋混凝土邊框或壁柱,且構造柱設置應符合要求,縱筋應錨入過梁。

當為砌體墻時,須在門窗洞兩側預埋C20混凝土塊(有混凝土企口情況除外),以便固定門窗框(或副框)?;炷翂K寬度同墻厚,高度應與砌塊同高或砌塊高度的1/2且不小于100mm,長度不小于200mm,最上部(或最下部)的混凝土塊中心距洞口上下邊的距離為150~200mm,其余部位的中心距不大于400mm,且均勻分布。嚴禁采用預埋木磚固定門窗。

當內墻為砌體時,應沿門洞口兩側,采取灰砂磚或水泥磚或C20混凝土預制塊,以每隔500~600mm間距替換加氣磚;門洞兩側自離地500起,采取灰砂磚或水泥磚或C20混凝土預制塊。

三、砌體工程質量允許偏差
